預售屋完工或新建案交屋,都必須驗屋,該如何驗才能保障,讓樂屋網告訴你。(圖片來源 藍浩勻)
買房最怕交屋後才發現漏水、牆面空鼓、管線阻塞!本文為你深度拆解預售屋、新成屋與中古屋的「終極驗屋指南」。全面盤點最新市場驗屋費用行情、標準驗屋六大流程(SOP),以及涵蓋天地壁、水電、機電設備的五大驗收主軸。同步公開專業高科技儀器與自備 DIY 工具清單,並教你如何依法善用「5% 交屋保留款」作為談判籌碼,拒絕建商話術與切結交屋陷阱,確保安心置產、順利成家!
※由於相關法規皆會隨時調整異動,本文所提及之稅務、法律細節僅供參考,實務操作時務必以政府官方及銀行公告為準。
一、 前言:為什麼驗屋是買房最不該省的終極保險?
經歷了漫長的尋房、議價、簽約到對保流程,當你終於走到買房的最後一步時,內心通常充滿了對未來新家的美好憧憬,甚至已經開始與設計師討論裝潢風格、挑選家具。然而,在房地產交易的實務中,「交屋前的驗屋」才是決定你未來幾十年住得安不安心、會不會破財的終極防線。
對許多購屋新手而言,常有一種誤區,認為新蓋好的房子怎麼會有問題?或是大品牌建商蓋的房屋一定有品質保證。但根據第一線專業驗屋公司的統計數據顯示,每一間新成屋或預售屋在初次檢驗時,平均會被抓出高達 40 至 50 項大小不等的瑕疵。 這些瑕疵輕則影響美觀(如油漆不平整、踢腳板脫落),重則危及居住安全與資產價值(如牆體內部滲漏水、結構空鼓、排水管內殘留水泥碎屑導致嚴重阻塞、電箱接線錯誤引發漏電)。
房屋屬於高總價資產,一旦你糊里糊塗地簽下交屋同意書、讓銀行將尾款全數撥給建商,房屋的控制權與產權正式移轉後,原本屬於建商的修繕責任,往往會變成你必須自行吞下的維修無底洞。這時如果再與建商產生保固爭議,不僅耗費心神,更會嚴重拖延後續的裝潢進度。因此,將驗屋視為一筆不可或缺的購屋保險,在正式點交前把所有隱藏地雷連根拔起,才是最理性的置產策略。
二、 驗屋費用與市場行情大揭密:專業把關要花多少錢?
許多消費者在評估是否聘請第三方專業驗屋公司時,最關心的核心問題就是「驗屋費用到底怎麼算?多花這筆錢划算嗎?」。現行市場上的專業驗屋收費機制,主要是依據房屋類型(新屋/預售/中古)、室內實際可使用坪數(通常採主建物+陽台)以及房型結構(大樓/華廈/透天)來進行標準計價。
以下整理最新市場主流的專業驗屋費用行情供你參考:
【最新市場專業驗屋收費行情表】
費用計算的隱形魔鬼細節:
特殊戶型的坪數認定: 如果你購買的是露臺戶或樓中樓(夾層空間),驗屋公司會將這些實際可使用或未來會進行裝修的坪數,合併算入總坪數中計價,並非單純只看建物權狀上的主建物面積。
中古屋的檢測溢價: 中古屋(老屋)因為涉及管線老化、結構變形以及上手住戶裝潢遮蔽等問題,檢測難度較高。部分驗屋公司會針對中古屋提供專案報價,費用可能會比同坪數的新成屋略高 10% 至 15%,用以支付更繁複的漏水點追蹤與電路負載安全測試。
暫收款的多退少補: 買預售屋時,建商通常會預收一筆 15 至 20 萬元的暫收款,用以支付代書費、地政規費、契稅、印花稅等。驗屋前後的稅費撥付會由地政士(代書)核實提供明細,這與付給第三方的驗屋費是完全獨立的兩個項目。
三、 全套驗屋標準流程 SOP:從初驗到交屋的六大轉折點
不論你是購買預售屋、新成屋還是中古屋,一個完整且具備法律保障的驗屋流程,都必須遵循嚴謹的動態調整步驟。這不是拍拍照、開開水龍頭就能應付的,而是需要買方、建商(或原屋主)以及檢驗人員三方共同確認的階段性工程:

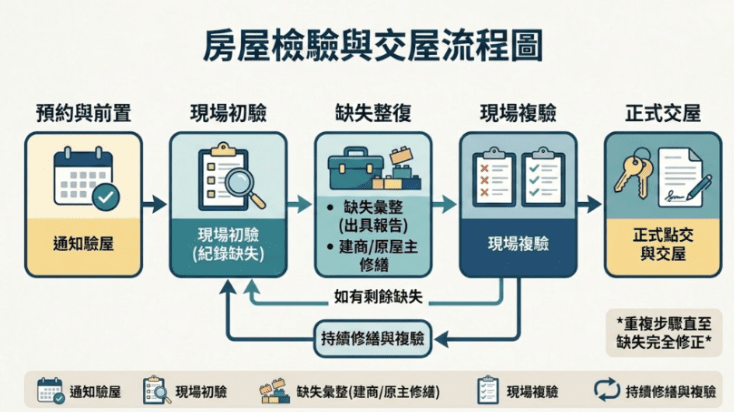

全套驗屋標準流程 SOP:從初驗到交屋的六大轉折點
【詳細流程解析】
第一階段:接獲通知與時間點掌握
預售屋: 建商辦妥所有權移轉登記後,通常會在領得使照後 2 至 4 個月內通知買方初驗,這時屋主就應開始預約驗屋公司,並與建商約定時間。
新成屋與中古屋: 通常在簽約、對保與完稅程序完成後,正式辦理所有權移轉過戶前,雙方會約定特定日期進行現場驗收。
第二階段:實際初驗(花費約 2 至 3 小時)
驗屋當天,通常會由建商的工班主任或物業代表陪同進屋。驗屋團隊會攜帶儀器進行地毯式搜索。
關鍵動作: 發現任何功能、品質或美觀瑕疵,必須當場在瑕疵處貼上有色識別膠帶,拍照存證,並由驗屋公司或買方詳細記錄在缺失清單上。
第三階段:缺失清單簽認與約定修繕
初驗結束後,買方必須與建商工班主任逐項核對缺失。確認無誤後,雙方在缺失單上簽字,這份文件將作為建商後續修繕的法定依據。
注意: 初驗時常有部分設備尚未安裝完畢(如廚房三機、紗窗、防夾安全裝置等),務必請建商註記於單據上,承諾在複驗時一併點交。
第四階段:建商修繕期
建商會調派水電、油漆、泥作等工班進入室內進行瑕疵修復。此期間通常需要 2 至 4 週,視缺失多寡而定。
註:中古屋涉及現況交屋,除了漏水、結構等重大瑕疵(物之瑕疵擔保)外,前屋主通常不負責外觀與微小瑕疵修繕。
第五階段:再次複驗(二驗)
修繕完畢後,建商會通知買方進行第二次驗屋。複驗的核心目的,是針對初驗報告中的缺失項目逐一進行對照與複查。
如果初驗缺失已完全修復,且無新衍生問題,即可簽字通過。若仍有嚴重瑕疵,買方可拒絕簽署複驗單,要求進入三驗並暫緩交屋。
第六階段:驗收完成與正式過戶交屋
當所有缺失修繕完畢、權益得到保障後,買方簽署交屋同意書,通知銀行將最後的交屋保留款(尾款)提撥給建商。隨後正式點交房屋所有權狀、鑰匙、設備保固書與社區管理規約,完成買房大業。
四、 新成屋與預售屋驗收:拆解五大主軸的魔鬼細節
在實際進入驗屋現場時,整個空間應被有系統地拆解為五大檢驗核心。每一個核心背後,都藏著攸關日後居住品質的魔鬼細節:
1. 實際面積與圖面比對:防範空間虛胖
地毯式核對: 拿著建商提供的合約平面格局圖、客變圖以及建物所有權狀,使用高精度雷射測距儀或捲尺,現場複丈室內的長、寬、高與梁柱位置。
坪數找補機制: 根據內政部最新《預售屋買賣定型化契約》規定,若成屋後的實際面積與合約產生誤差,不足部分建商應全部找補給買方;若超過部分,買方找補最多以 2% 為限(意即超過 2% 以上的面積由建商贈送)。不論面積是不足或超過達 3% 以上者,買方皆可依法主張解除契約。
2. 天地壁與結構品質:拒絕敲擊空鼓
牆面與油漆: 使用強光手電筒以逆光傾斜角度照射牆面與天花板,檢查油漆是否有淚痕、凹凸不平、龜裂或大面積污漬。特別注意窗框四角與插座接縫處,這些地方最容易因為施工粗糙而產生裂縫。
空心磚檢測(空鼓): 使用專業驗屋棒(自行驗屋可用硬幣),對全屋的廚衛磁磚、客餐廳地磚進行五點敲擊法(敲擊磁磚的四角與中心點)。若發出空洞的咚咚聲,代表磁磚底下的水泥砂漿不夠飽滿,日後極易因為季節熱脹冷縮而產生膨拱甚至爆裂脫落。
管道間與風管: 打開浴室與廚房的天花板檢修口,用電筒檢查排風管是否有確實銜接至外牆公共管道間,防範日後鄰居抽菸、洗澡的異味逆流回自家室內。
3. 水與給排水系統:不容妥協的防水壓測試
漏水是台灣房地產糾紛中長年高居第一名的「絕症」,水的檢驗必須做到最極致:
窗框正水壓測試: 要求建商配合或由驗屋公司使用水管,從窗戶外部連續朝向窗框接縫處、丁掛磚接縫進行試水噴灑約 10 至 30 分鐘,隨後回室內配合紅外線熱顯像儀,檢查窗台、窗框室內四角是否有滲漏水或局部高含水率發潮跡象。
廚衛蓄水與紅藥水試驗: 將廚房水槽、浴室盥洗盆、淋浴間止水條內側塞住,蓄水至 8 分滿,並在水中加入幾滴紅藥水(或食用色素),靜置 1 至 2 小時。這能幫你觀察下方的排水管接頭、軟管以及地面防水層是否有隱蔽性滲漏。隨後一次放水,觀察排水流速與管道順暢度。
洩水坡度與冷氣排水: 大量放水沖刷陽台與浴室地面,觀察水流是否順暢流向地漏,地面有無大面積積水(洩水坡度做錯)。同時,將水管插入冷氣排水孔中持續灌水,確保牆體內的冷氣暗管暢通無阻、無溢水現象。
4. 電路與弱電機電裝置:用電安全的最高防線
總配電箱與訊號箱: 打開電箱,檢查線路是否排列整齊、標示是否清晰。使用專業漏電測試儀,檢驗廚房、浴室等高潮濕區域的漏電斷路裝置是否能在異常時自動跳脫,保障生命安全。
相位與電壓測試: 使用插座相位檢測儀,逐一插遍全屋的每一個插座。確認三線(火線、零線、地線)沒有接錯,並確認電壓穩定維持在 110V 或 220V(高功率家電專用)。
弱電與對講機: 測試電視天線訊號、網路弱電孔是否暢通,並實測社區智能對講機,確認可以正常通話、畫面清晰,且能遠端控制社區大門的門禁解鎖。
5. 附屬設備核對:核對品牌與合約符合度
門窗五金: 逐一開闔所有房門、玄關大門與氣密窗,確認開關滑順、無刺耳異音、鎖頭能緊密上鎖。檢查玻璃表面有無刮痕、氣密窗膠條有無老化龜裂。
廚衛三機與智能馬桶: 核對抽油煙機、瓦斯爐、洗碗機及免治馬桶的品牌型號,是否與買賣合約上的建材配備表完全一致。實測排煙管排氣功能、馬桶自動沖水與熱水冷暖風機的運作狀況。
消防安全設備: 確認室內的住宅火災警報器、定溫/差動偵煙器、緊急照明燈以及高樓層必備的自動灑水頭外觀無污損,且緊急照明燈在斷電時能正常亮起。
五、 中古屋驗屋:老屋翻新的三大隱形地雷與結構體檢
如果你購買的是中古屋(老舊公寓、華廈),驗屋的邏輯與新成屋有著本質上的不同。新屋看的是施工精細度與設備功能,而中古屋看的則是結構老化程度與上任屋主留下的隱藏地雷。
在台灣民法上,原屋主對物件負有「物之瑕疵擔保責任」。特別注意:即使合約中寫明「依現況交屋」,只要原屋主沒有在現況說明書中誠實勾選,且該瑕疵屬於買方肉眼無法察覺的隱蔽性缺失(如裝潢刻意遮蔽的漏水、海砂屋等),原屋主依法在交屋後五年內仍須負起賠償或修繕責任。因此,在正式點交前,中古屋買方必須特別針對以下三大老屋熱點進行嚴格體檢:
1. 電力負載能力與線路老化(安培數安全)
早年興建的老公寓,設計的總電流量(通常僅有 30A 至 50A)遠遠無法負荷現代家庭同時使用冷氣、微波爐、烤箱及除濕機等高功率家電的需求。
查核重點: 總安培數不足與電線老化屬於老屋既有規格,法律上無法要求前屋主自費翻新。但驗屋時確認現況,能讓買方精準評估後續裝潢時,是否必須預留一筆 15~25 萬元的全屋水電管線汰換與申請外線加大(改為 75A~100A)的預算,避免入住後天天面臨跳電、甚至引發電線走火的危險。
2. 結構性滲漏水與隱蔽性壁癌
中古屋最容易在裝潢掩蓋下隱瞞漏水。
查核重點: 仔細檢查窗框四個角落、浴室隔間牆的背面(通常是臥室衣櫃後方)、天花板的四個邊角以及廚房管線下方。用手觸摸牆面是否有冰冷、潮濕感,或觀察漆面是否有起泡、剝落、呈粉末狀的壁癌現象。
黃金驗屋時機: 強烈建議選在連續大雨過後,或是颱風過境的隔天前往中古屋驗屋。 這時所有的隱蔽性漏水都會無所遁形,是最真實的房屋健康檢查。
3. 排水管路油垢淤積與倒灌風險
中古屋的排水管路經過多年的使用,廚房油脂、浴室毛髮常在管壁內形成堅硬的油垢或鈣化結石,導致管徑變小。
查核重點: 將陽台、廚房水槽及浴室地面排水孔開到最大,持續放水 15 分鐘。如果發現水流速度極慢,甚至有氣泡冒出、發出咕嚕聲,代表管路中段已有嚴重淤積。這必須在交屋前要求原屋主請水電師傅用通管機疏通,否則日後極易發生汙水倒灌、淹壞木地板的慘劇。
六、 大對決:專業驗屋公司 vs. 自行組團 DIY 驗屋
當面臨要不要請驗屋公司的抉擇時,許多預算有限的買家會考慮上網下載驗屋清單,自己買工具進行 DIY 檢驗。到底這兩種方式有何優缺點?首購族該如何選擇?
【專業驗屋與自主 DIY 深度剖析】
給新手的自備 DIY 驗屋工具清單與操作技巧:
如果你評估後決定自己驗屋,在工具準備上絕對不能馬虎,請備妥以下 11 項開門武器:
捲尺: 測量天花板高度、梁柱尺寸是否符合合約格局圖。
強光手電筒: 斜照牆面油漆,檢查平整度與牆角有無水痕。
打診棒或五元硬幣: 敲擊全屋地磚與浴室牆面,聽是否有空心聲。
小夜燈或智慧手機充電頭: 插遍全屋插座,確認是否有通電。
有色紙膠帶(或防水標籤紙): 發現瑕疵立刻貼上,並用油性筆在膠帶上寫下缺失編號。
智慧型手機 / 相機: 對準瑕疵特寫拍照,並拍下含周邊環境的大景,方便二驗比對位置。
一字與十字螺絲起子: 用來拆開陽台與浴室的排水孔蓋,檢查內部是否有泥作工程殘留的廢料。
衛生紙: 將馬桶水箱蓄滿,連續大沖水 3 次,觀察水流旋轉與退水速度是否順暢、有無異音
軟水管(長度約 3-5 米): 接在水龍頭上,直接對窗框接縫、陽台死角進行持續性沖水測試。
水平儀 APP(或高爾夫球): 放在窗台、廚房檯面與客廳中心,觀察是否會快速滾動,測試地面有無異常傾斜。
筆記本與原子筆: 製作缺失對照表,記錄例如「缺失1:主臥窗框左下角油漆龜裂」。
七、 切結交屋的糖衣陷阱:急著裝潢入住的代價有多慘?
在初驗結束、發現一堆缺失後,有些建商的銷售人員或原屋主會拋出這樣的建議:
「陳先生,這幾個缺失都是小問題,工班修繕需要時間。如果你急著找設計師進場裝潢、或者是租約到期急著入住,我們可以辦理*『切結交屋』**。你先簽字交屋拿鑰匙,我保證在裝潢期間同步派人幫你把這些缺失修好,這樣完全不會耽誤你的時間!」*
這段話聽起來體貼且完美,但在房產法律專家眼中,這是最致命的糖衣陷阱。一旦你簽下了切結交屋,你將面臨以下三大資產風險:
1. 責任界定陷入羅生門
假設你切結交屋後,裝潢工班進場拆除牆面或鋪設木地板,過了一個月你發現浴室牆角開始大面滲水。這時你找建商,建商會理直氣壯地推諉:「這在初驗時是好的,這絕對是你的裝潢工班在敲牆、拉水電時,不小心震碎了我們的防水層,這屬於人為損壞,我們的保固不予理賠!」。而你的裝潢統包也會高喊冤枉。最終,夾在中間的你只能自己掏出大筆現金,承擔修繕費用。
2. 建商的修繕態度
在辦理切結交屋前,建商因為拿不到最後的尾款,對你的態度通常百依百順、修繕效率極高。然而,一旦切結完成,銀行將大筆資金提撥到建商戶頭後,建商的財務壓力瞬間消失。這時你再打電話要求修繕油漆或更換地磚,得到的答覆往往是「目前工班行程很滿,要幫你排到下個月喔」,主客易位,修繕進度從此遙遙無期。
3. 喪失現金控制權(法律籌碼)
切結交屋在法律程序上,通常等同於買方默認房屋現狀已達可交付狀態。你親手放棄了法律賦予你的拒絕點交權。此外,一旦完成交屋,該房屋的房屋稅、地價稅、水電基本費以及社區管理費,將即刻轉由買方承擔,瑕疵還沒修好,你就得開始天天幫建商養房子。
八、 法律自衛術:如何利用「5% 交屋保留款」制衡建商?一直驗不過怎麼辦?
買預售屋時,法律給了消費者一把最強大的防禦武器,叫做「交屋保留款」。這不是建商給的恩惠,而是內政部明文規定的法定權利。
1. 戳破建商的合約偽裝
根據內政部《預售屋買賣定型化契約應記載及不得記載事項》第 13 條規定,買方有權在定型化契約中,保留「房地總價 5%」作為交屋保留款。
常見的話術陷阱: 許多不良建商會在私擬的合約中將這條竄改為「交屋保留款為新台幣 5 萬元」或「由買方併入銀行貸款一併撥付」。
法律自衛: 請記住,任何違反內政部定型化契約規範的私訂條款,在《消費者保護法》第 17 條下皆屬無效條款。買方在簽約時就應據理力爭,堅持改回總價 5%。以一間總價 1,500 萬的房屋為例,5% 就是 75 萬元。這筆巨額款項空在那裡,建商為了能順利拿到錢,絕對會用最快的速度幫你把房屋瑕疵修到好。
2. 遇到惡劣建商,一直驗不過的三階段法律 SOP
如果你遇到了消極、擺爛的建商,缺失修了三次還是漏水、結構瑕疵不斷,甚至合約上的交屋期限快到了,你該如何反擊?
第一階段:拒絕簽署複驗合格單(死守大門)
在瑕疵未完全修復前,絕對不要在任何「工程複驗單」或「交屋同意書」上簽名。只要你不簽名,除了能依法扣留扣下 5% 的交屋保留款 之外,更可以通知貸款銀行『暫緩撥付銀行貸款』(或扣留貸款額度中的一部分),直到建商修繕完畢。此時,急的是建商,而不是你。
第二階段:寄發存證信函(法律存證)
若建商超過合理修繕期限(通常為 2 至 3 週)仍拒不處理,買方應聘請律師或自行前往郵局,向建商寄出存證信函。
書寫核心: 詳細列出初驗與複驗的缺失報告、拍照證據,並訂出「相當期限(例如 14 天)」,要求建商限期改善。聲明若逾期未改善,買方將依《民法》瑕疵擔保與定期催告之規定,自行雇工修繕,且修繕所衍生之必要費用,將直接與應付之交屋尾款/保留款進行民法法定抵銷。
第三階段:主張解除契約(解約退屋)與提起訴訟
如果房屋存在結構性安全、重大輻射、海砂屋、或即使修繕也無法達到正常居住功能的「重大瑕疵」,且建商毫無改善意願,買方可依《消費者保護法》與買賣契約條款,主張「契約無效,要求建商退屋解約」。建商除了必須返還你先前支付的所有工程款與頭期款外,還必須支付法律規定的違約賠償金。
九、10 大驗屋常見問題 FAQ
Q1:驗屋是由我們自己找人去,還是等建商安排?時間通常要多久?
A: 主動權在買方手上。當建商通知你他們已經拿到使用執照、可以開始準備驗屋時,你就可以自行尋找信任的驗屋公司,並與建商窗口協調出一個特定時段。一般標準 30 坪左右的大樓住宅,整套科學檢驗流程大約需要花費 2 到 3 小時,過程必須嚴謹,切勿來匆匆去匆匆。
Q2:如果驗屋發現坪數縮水,建商會退錢給我嗎?
A: 會,這在法律上叫「坪數找補」。 驗屋時會核對地政事務所核發的建物權狀(或謄本)登記面積。根據內政部定型化契約規定,如果實際完工面積小於合約面積,不論差多少,建商都必須按照合約上的房屋單價,折算成現金全額退還給買方。若實際面積大於合約面積,買方最多只需要補貼建商 2% 的面積差額(超過 2% 的部分由建商贈送)。特別注意:若面積誤差(不論多或少)正負超過 3% 以上,買方依法有權直接主張解除契約退屋。
Q3:我想找我後續要配合的室內裝潢設計師幫我驗屋,這樣可行嗎?
A: 可以請設計師陪同,這能方便他們現場進行精準丈量、縮短後續出圖裝潢的時間。但要注意,設計師的專業在於「空間美學、隔間規劃與木作美觀」,他們通常不具備熱顯像儀、內視鏡等工業級機電設備。如果是要檢測水箱防水、電箱相位與管路內部泥渣,依然建議交給配備高科技儀器的專業驗屋公司才是正道。
Q4:全台各縣市的驗屋收費標準是一樣的嗎?中南部會不會比較便宜?
A: 目前全台的驗屋計價基礎已非常透明。 隨著中南部重劃區與科技特區大爆發,多數知名驗屋公司皆已在台中、台南、高雄設立直營據點。目前不論南北,20坪內小宅初驗費用約在 $10,000 至 $13,000 元,標準大三房約在 $15,000 至 $22,000 元之間。當案場位於非主要都會區的偏遠鄉鎮時,可能會額外酌收 $1,000 至 $3,000 元不等的跨區出工費。
Q5:如果在二驗(複驗)時,發現初驗的缺失改好了,卻發現新撞傷的牆角,可以要求建商再修嗎?
A: 可以。 在正式簽署正式交屋點交單之前,房子內的任何軟硬體損傷,責任都在建商端。工班在修繕 A 瑕疵時,有時搬運工具會不小心撞壞 B 牆面。複驗時除了檢查舊缺失,也必須全屋快速巡視一圈,發現新瑕疵同樣要求寫入補充缺失單中。
Q6:老房子(中古屋)買賣多標註「依現況交屋」,那還有必要做驗屋嗎?
A: 非常有必要。現況交屋在法律上的定義,通常僅能免除屋主對於「外觀看得見的自然磨損或老化」之擔保。但如果老房子存在刻意隱瞞或連前屋主都不知道的隱蔽性重大瑕疵(例如用裝潢刻意封住的結構滲漏水、海砂屋、或電線老化漏電危險),這絕對不屬於現況交屋的免責範疇。透過驗屋抓出這些隱藏危機,你才能在交屋五年內(且於發現瑕疵起 6 個月內)依法向原屋主爭取合法的修繕補償、要求減少價金,甚至解除契約。
Q7:驗屋公司常提起的紅外線熱顯像儀和管路內視鏡到底能抓出什麼?
A: 這兩項是高科技驗屋的靈魂。
紅外線熱顯像儀: 能透過精準的溫度差,看穿油漆表面下的牆體含水率。如果牆壁內部正在緩慢滲水,顯像儀畫面上會呈現不尋常的冷調藍色,在壁癌爆發前就提早預警。
管路內視鏡: 能將具備光源的長鏡頭直接深入馬桶與陽台排水管深處,一眼看清內部是否有工人偷倒的水泥碎渣、磚塊或油垢,防範入住後的集體大淹水。
Q8:如果地磚空鼓敲起來有 3 個地方是空心的,建商說這在建築公差合理範圍內不肯修,合理嗎?
A: 不合理。 雖然內政部施工規範對整體平整度有微幅公差容忍,但對於磁磚空鼓,實務上只要單片磁磚空鼓面積超過該片面積的 3 份之 1,或者一個房間內有多片連續空鼓,日後極易發生地磚爆裂(膨拱)。買方應堅持要求建商工班進行灌注黏著劑或局部換磚修繕。
Q9:太陽能光電設施或高樓層的公共消防管道,也在我們驗屋的檢查範圍內嗎?
A: 須分開來看。 屋頂的太陽能板、社區機房、地下室發電機以及全棟的消防公共主管道,屬於「社區公共設施(公設)」,這部分未來會由社區管理委員會(管委會)成立後,聘請專業公設驗收公司代表全體住戶與建商進行點交。但是,若你購買的是 11 樓以上的住宅,依法室內天花板會裝設消防自動灑水頭與偵煙/感熱探測器,這些屬於你的專有範圍,個人驗屋時必須嚴格檢查其外觀有無被裝潢油漆封死、功能是否正常,千萬別漏掉了!
Q10:如果一直因為零星的小瑕疵(如刮痕、油漆粗糙)不肯交屋,建商可以反過來告我違約嗎?
A: 這裡必須符合比例原則。如果房屋無任何漏水、無結構安全問題、水電各項功能完全正常,僅僅因為牆角有一處 1 公分的油漆微瑕、或廚具表面有肉眼難察的微小刮痕,買方若以此為由無限期扣留 75 萬元的交屋保留款並拒絕交屋,在法律訴訟上可能會被認定為濫用權利或違反誠信原則。聰明的做法是:要求建商將零星瑕疵寫入交屋切結(承諾交屋後續修),或直接與建商協議「減少總價金(扣減幾千元油漆費)」,直接交屋進場裝潢,最符合時間效益。
十、 結論:用科學工具與法律底氣,為你的新家投保
買房是人生最浪漫的里程碑之一,但「驗屋」卻是一場需要極度冷靜與理性的科學體檢。
在這座充滿鋼筋、水泥、水管與電線的建築方塊裡,買方與賣方之間存在著長期的資訊不對稱。懂得利用高科技儀器的科學數據讓瑕疵無所遁形,懂得利用內政部 5% 的交屋保留款作為制衡建商的法律籌碼,你才能在漫長的成家路上,始終立於不敗之地。
工具是你的矛,法規是你的盾。別讓一時的急躁或輕信,成了日後修繕爭議的導火線。踏實做好初驗與複驗,眼見為實,精算每一步,祝每一位在城市中奮鬥的置產客,都能理直氣壯地接過那一副承載著安居夢想的嶄新鑰匙,開啟幸福人生的全新篇章。
